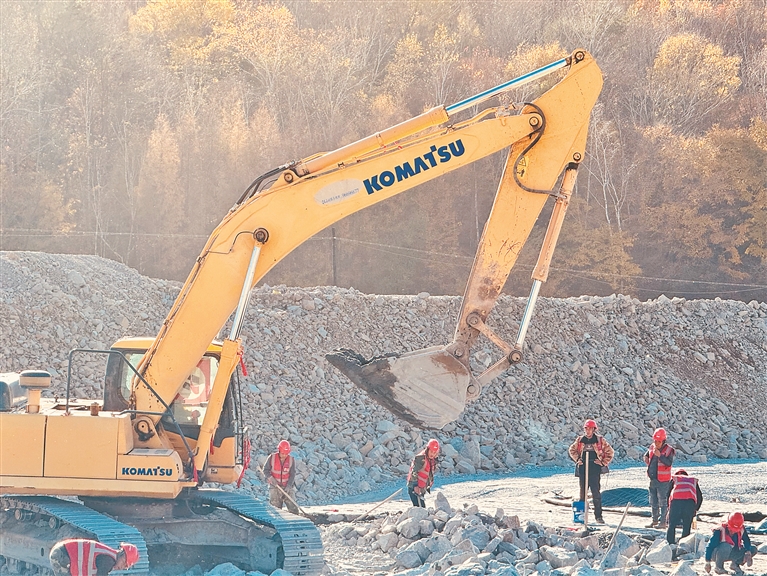

多個作業面同步施工。
黑龍江日報訊 深秋寒意漸濃。尚志抽水蓄能電站項目建設現場,卻是一派熱火朝天的施工景象。挖掘機、鏟土車轟鳴聲不絕於耳,運輸車輛往來穿梭,建設者們在各個作業面上忙碌著,項目全速推進。
尚志抽水蓄能電站2023年8月開工建設,主體工程施工期預計持續54個月。建成後,將有效增加我省能源消納能力,為推動產業綠色低碳轉型注入強勁動能。
驅車行駛在尚志市黑龍宮鎮王家館子村附近的山腳下,抽水蓄能電站上水庫、下水庫同步開挖的震撼景象盡收眼底。兩大庫盆已現雛形,施工人員正在進行水庫壩基的挖掘作業。
『尚志抽水蓄能電站正處在主體施工高峰期,工程建設以「滿弓」狀態全線開花,現場施工作業人員有1200餘人,投入工程機械150餘臺套,建設內容包括上水庫、下水庫、輸水系統、地下廠房和地面開關站等,項目總投資約83.6億元,總裝機容量120萬千瓦。』國網新源集團有限公司工程管理中心主任崔志剛介紹。
在下水庫作業區,長達692米的水庫大壩輪廓已清晰可見,鑽機正在進行鑽孔作業,運輸渣石的卡車絡繹不絕。『今年重點任務以開挖為主,進行下水庫和上水庫的左右壩基、趾板的土方開挖,以及進出水口、泄洪放空洞出口的土方開挖。壩基挖到既定深度,然後再進行填築,填到標准高度,就可以蓄水了。』主體標段參建單位電建集團水電七局項目總工李彬告訴記者,目前下、上水庫挖掘作業正同步推進,進出水口和泄洪放空洞出口的土方挖掘已完成今年既定目標的九成以上,11月中旬將全部完成壩基開挖任務,為明年4月開工進行大壩填築做好准備。
崔志剛介紹,尚志抽水蓄能電站是利用電力負荷低谷時的電能抽水至上水庫,在電力負荷高峰期再放水至下水庫發電的蓄能式水電站,如同一個『超級充電寶』,建成後將承擔系統調峰、填谷、調頻、調相和緊急事故備用等任務,促進我省清潔能源消納。目前,地下廠房建設已提前采用了保暖措施,廠房施工四季無休、緊鑼密鼓。
通往地下廠房的1024米通風兼安全洞、貫通山體的1427米廠區交通洞已相繼貫通,施工人員正在進行地下洞室的開挖作業。
電建集團水電七局工作人員介紹,地下廠房的主副廠房頂拱層、主變洞頂拱層、尾閘室頂拱層等上層4個主要洞室開挖作業已全部結束,並完成了安全性評價,眼下正緊張有序地推進球閥室等下層洞室的開挖作業。
『地下廠房工程由中國葛洲壩集團有限公司、電建集團水電七局等建設單位承建,建設內容主要包括地下廠房、引水系統、尾水系統建設,後續將完成開挖支護施工,進行混凝土澆築和機組預埋件安裝。』崔志剛說,即將進入冬季,地下廠房將嚴格按照施工方案,加強科學調度和現場管控,保證工程高效有序推進。
