奮力衝刺四季度 | 華電巴彥二期100兆瓦風電項目首臺風機完成吊裝

時間:2024-11-21 07:14:00  來源:黑龍江日報  作者:

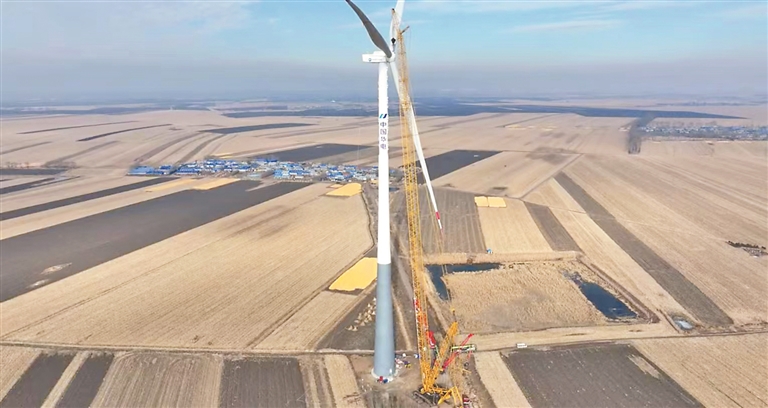

  華電黑龍江區域巴彥二期100兆瓦風電項目首臺風機完成吊裝。

  黑龍江日報訊 18日19時,華電黑龍江區域巴彥二期100兆瓦風電項目首臺風機勝利完成吊裝,拉開了該項目風力發電機組大件吊裝作業序幕,也標志著該工程實現了一個新的裡程碑節點,向年底並網發電的計劃目標發起衝刺。

  該項目位於哈爾濱巴彥縣興隆鎮、紅光鄉境內,項目共建設16臺單機容量6.25兆瓦的風電機組,總裝機容量100兆瓦,項目投產後年上網電量2.7億千瓦時,每年可節約標准煤8萬噸,減少二氧化碳排放22萬噸。項目全容量並網後,華電黑龍江區域巴彥一期、二期項目組成的長春嶺風電場總裝機容量將達到200兆瓦,助力黑龍江省打造清潔能源示范高地。
